路桥施工方案_路桥市政图片
路桥隧施工方案,公路铁路、桥梁隧道、地铁轨交、市政工程等的施工方案资料,欢迎路桥及市政同行们下载和上传相关资料。
  • 148323成员
  • 15049主题
  • 19736回复
  • 0热度
  • 0周热度
  • 0月热度
  • 0总热度

了解更多

检索到15076条内容

0

39767984    发表于2012-8-1    2368人浏览  2人跟帖   等级:   来自:路桥施工方案

本标段共700片预制小箱梁,本合同段小箱梁型号均为30m跨。中梁最大重量为88t,边梁最大重量为92t。    箱梁运输方案   根据箱梁安装顺序,本标段的预制箱梁计划采用运梁炮车运输的方式。   架桥机架梁方案   1、架桥机拼...

0

lxd57623298    发表于2012-7-27    1108人浏览  1人跟帖   等级:   来自:路桥施工方案

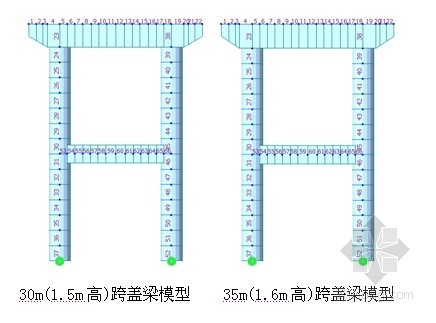

标段桥梁工程上部现浇结构宽度从10 m~18.514m,3孔~4孔一联,一联长度为75m~125m,标准跨径为30m,预应力箱梁128孔,梁高1.8m。区间高架桥梁的标准梁型采用大斜度斜腹板的预应力混凝土箱型梁,截面形式为单箱单室。主梁顶宽1...

0

lxfshq    发表于2012-7-24    728人浏览  1人跟帖   等级:   来自:路桥施工方案

本桥桥跨布置为30+32+27m,上部结构采用三跨预应力混凝土连续箱梁,下部构造采用柱式桥墩,肋板式桥台,钻孔灌注桩基础。    箱梁支架地基处理过程为:   (1)支架基础范围内泥浆坑、松软地段全部挖除,用路基土按25cm一层...

0

miaojianyang    发表于2012-7-23    1143人浏览  1人跟帖   等级:   来自:路桥施工方案

预应力施工工序   1.有粘结预应力施工   有粘结预应力施工流程可分为四个工序,即铺放工序、张拉工序、灌浆工序、封锚工序。铺放工序包括锚垫板安装、支架安装、波纹管放置、预应力筋穿束、孔道整体固定。张拉工序包括张拉...

0

江辉19861102    发表于2012-7-19    1473人浏览  1人跟帖   等级:   来自:路桥施工方案

施工控制测量的内容主要有:接桩与控制网复测,地面控制测量,联系测量。施工准备阶段,汇同业主、勘测设计单位和监理,进行现场交接桩,办理相关的交接桩手续。及时组织测量人员对有关的导线网、水准基点进行测量复核,检查导线...

0

kcg111    发表于2012-7-17    2147人浏览  2人跟帖   等级:   来自:路桥施工方案

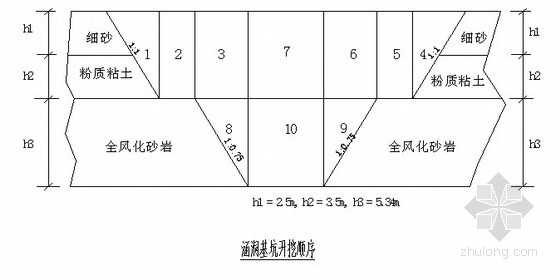

(一)明沟、集水井布置   1、排水明沟:一般布置在基坑的四周并与基坑边线纵横相同,平面位置为基础向内0.5m,符合(边缘离开边坡坡脚应不小于0.3m)的规定。排水明沟的底面应比基底底0.3-0.5m,使基坑渗出的地下水通过排水明...

0

lxd57623298    发表于2012-7-16    2723人浏览  4人跟帖   等级:   来自:路桥施工方案

大桥主桥桥型为斜独塔单索面混合梁斜拉桥,塔柱采用爬模施工工艺,对塔吊的自由高度和附着角度提出了较高要求。    大桥为边施工主塔边挂索,可利用爬模的预留孔安装导向滑车组,卷扬机布置在桥面挂索,塔吊挂索时只作为导向使...

0

聂琼2011    发表于2012-7-16    955人浏览  1人跟帖   等级:   来自:路桥施工方案

1、重难点对策   ⑴、洞口与洞内风机联机进行排烟,采用洞内双导线平差可以有效保证隧道贯通的精确性。   ⑵、采用中压进洞方案,有效降低电压降,满足洞内主要的二衬砼台车及输送泵的使用。   ⑶、在隧道进口前方设置警戒...

0

lxd57623298    发表于2012-7-16    1761人浏览  3人跟帖   等级:   来自:路桥施工方案

桥梁主结构长520米。为完成该桥梁施工任务,在南北幅外侧各设一条施工便道,为桥梁施工提供服务。该便道总长1440米(双幅),其中在P8#墩~P9#墩、P11#墩~P12#墩间各搭设一联3×6m的钢栈桥,并设312根φ2.0m排水管,在左右幅横...

0

xingheluyu    发表于2012-7-16    2985人浏览  8人跟帖   等级:   来自:路桥施工方案

福建某某跨海大桥主桥采用双塔双索面组合梁斜拉桥,斜拉桥主桥采用半漂浮结构支承体系,跨径组成为135m+300m+135m=570m,组合梁斜拉桥主跨300m,两边跨135m。主墩两个承台为哑铃型,承台平面尺寸为28.6m×17.2m+9.0m×21.5m(...

0

lxd57623298    发表于2012-7-13    3247人浏览  4人跟帖   等级:   来自:路桥施工方案

预制节段共同沟由预制场负责预制,同时负责用平板车运抵现场。现场采用150吨履带吊车进行卸梁、喂梁,采用MQZ60架梁吊装设备(以下简称MQZ60)进行拼装。    节段拼装采用在临时便道上用150吨履带吊车喂梁,从后往前依次吊装各...

0

huxiaochong    发表于2012-7-13    7745人浏览  2人跟帖   等级:   来自:路桥施工方案

本标顶管段河道管顶最少覆土只有5m,工作井位于河堤边4~6m。根据水利有关法规河道管道覆土最小需8m,工作井需距离河道最小安全距离为20m。所以工作井施工及隧道施工对工期和河堤安全构成不利影响。   相应对策:   1、组织...

0

wenming001    发表于2012-7-13    2227人浏览  2人跟帖   等级:   来自:路桥施工方案

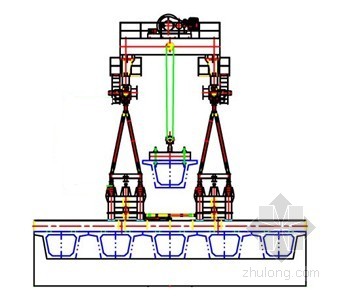

箱梁架设拟投入设备40M/140T架桥机一台,160T轮式运梁车一套,其他配套辅助设备一批,架桥机须检验合格。该架桥机起重能力较大,具有操作简单,机械化程度高,施工安全性高的特点。架桥机在0#台后路基上进行拼装,架桥机拼装完成...

0

newhu1103    发表于2012-7-13    2555人浏览  1人跟帖   等级:   来自:路桥施工方案

箱涵箱体施工的程序为:测量放线→扎底板和侧墙下部钢筋→安装底板模板→灌注底板砼至底板以上30cm→安装侧墙内侧及顶板模板→绑扎顶板和侧墙钢筋→安装侧墙外侧模板→灌注侧墙和顶板砼→拆模。   A.扎结底板和侧板下部钢筋,...

0

newhu1103    发表于2012-7-12    2579人浏览  3人跟帖   等级:   来自:路桥施工方案

路基、路面排水综合设计,原则上路基路面排水不与农田灌溉、水塘鱼池相干扰,并做好与城市排水系统相衔接,符合城镇排水规划要求。   (1)路面排水系统由路面排水、中央分隔带内部   ①路面表面排水:由于道路在辅道埋设有雨...

0

a15935746    发表于2012-7-12    2130人浏览  2人跟帖   等级:   来自:路桥施工方案

1、SMW桩的控制测量   根据设计图放出桩位,并设临时控制桩。直线段每20m放一个桩位控制点,曲线段每10m放一个桩位控制点,为防止开挖沟槽时破坏桩位控制点,将桩位控制点向外1米做护桩。考虑施工误差和基坑变形的影响,实际桩...

0

xwf533    发表于2012-7-11    1749人浏览  4人跟帖   等级:   来自:路桥施工方案

洞口土方采用挖掘机开挖,石方采用弱爆破,挖掘机装碴、自卸式汽车运输。按先上后下的顺序逐层开挖、逐层支护,同时施工洞顶截水沟。开挖到隧道拱顶后,尽可能预留正洞断面核心土,只开挖弧形。待上半断面以上支护完毕后,做好洞...

0

lxd57623298    发表于2012-7-10    2350人浏览  1人跟帖   等级:   来自:路桥施工方案

大桥14#主塔共有16根φ2.5m钻孔灌注桩基础,承台为矩形承台,尺寸为24.65m(长)×20.5m(宽) ×5m(厚),属大体积混凝土结构。混凝土标号为C50,方量为2526.62m3。计划分2层浇筑,第一层厚度为3m(砼量1515.97 m3),第二层厚度为2...

0

匿名    发表于2012-7-10    1709人浏览  2人跟帖   等级:   来自:路桥施工方案

钢箱梁采取在加工厂分段加工成型,经验收合格后采用汽车陆路运输至施工现场进行拼装成型。总体拼装方案如下:    钢梁分段运至施工现场后,采用吊车将钢梁分段吊装到现场搭设的临时支架上进行拼装作业;根据各联钢箱梁在加工方...

0

颜师    发表于2012-7-10    906人浏览  1人跟帖   等级:   来自:路桥施工方案

1、路基施工采用全段铺开,逐步贯通的方法,挖方地段的路基应采用机械先行施工,填方路基则利用挖方地段的土石方及时进行填筑,路基土石方运输视运距长短分别采用东风自卸工程车运输。路基填挖施工时,应特别注意按要求进行高填...

管理团队
